PVC地板施工方案
2019-04-10
一、施工环境确认
       特别注意:在整个施工过程中,对于以下对施工环境的要求贯穿其中,要求控制和保持到地板施工结束后的24小时后。
a.温度
       施工地板所需室内温度以及地表温度在150C和350C之间。
       在低温下(低于50C),地板会发硬变脆,需有一定的升温措施后方可施工。
b.空气湿度
       地板应储存在室温条件下的干燥区域内,尽量避免潮气。
       施工环境的湿度要求:地面基层含水率应小于3 %,同时空气湿度应≤75%。如果空气湿度过高,则需要除湿。地板对湿度的敏感性(从空气中或水溶性胶中吸收湿气),表现在安装后长度收缩,宽度膨胀。所以切割卷材时须考虑。
c.施工现场状况
       除了要求符合条件的地面基层条件外,必须拥有一个合适施工的环境。

       保证施工现场无交叉施工的工作层面。特别是自流平施工、刮胶铺设和地板清洁三个工序,必须严禁非施工人员进入。否则会因此带入砂粒、导物,严重影响施工质量。
       洁净的水源和稳定的电源、水源质量是自流平施工的必要条件,而稳定的电源则是保证焊接质量的关键。
       提供一定场所放置各类材料:将地板、粘接剂、自流平等材料全部提早24小时放置于现场,使材料记忆性还原适应施工现场室温(地板竖立放置)。
二、原始地面检验及相互交接措施

a.原始地面基层:
       由甲方提供并负责达到下表中相应的技术要求,否则必须进行整改和弥补。因种类不同,原始状况也各种各样,在合同签署前,必须由施工人员进行检验,了解清楚地基情况,以便于甲乙双方对地面进行正式交接。
b.铺贴地板前的平整层:由乙方的地板安装工人完成。

项目 具体的技术要求 推荐使用的技术处理措施
地面刚度 刚度足够无弹性变形 ①对基层进行加固。②拆除原基层,重做水泥砂浆层或其他基层。
内部质量 无空鼓及分层现象 敲破空鼓,①用水泥砂浆重新找平,②或者用自流平掺砂进行修复落实。
地面含水率 ≤3% ①混凝土和水泥沙浆地面保证足够时间的养护期。一般常规:1mm的水泥面需1天时间干燥,25mm需一个月时间干燥。②对冲凉房、游泳池、厨房、地下室、锅炉房、采暖地坪等地面,必须进行防潮防水处理。③地面基层含湿率大于3%,采用环氧基产品进行防潮处理。④地面基层含湿率大于8%时,干燥后施工⑤潮气通过混凝土后,一旦发现地表留下白色盐状斑点碱性物质,尽快通知设计师,寻求其它处理方法。
平整度 2m直尺平均误差≤4mm ①作顺平处理,②用手提角向磨机,将地坪小面积超高部分和凸起结块部分磨去,③用地表打磨机(>1500W)进行整体打磨。
抗压强度 ≤C20设计强度的60% 拆除重做水泥砂浆找平层
表面硬度 ≥1.2Mpa;
锋利凿子快速切锉,不应有痕迹或边缘破裂的现象
①地面尘土清除干净(会影响效果和增加增强剂用量),然后用毛刷将增强剂涂于地面上,等侯约15-30分钟即可。②用白水泥+801胶水做成腻子,先大面刮涂处理一遍(成本低,效果好,但费时)。
整体水平度 视甲方具体要求确定 ①在不影响使用的前提下,对整体水平度可不作要求,只需要作整体顺平即可。②如有特殊要求,需重新用水泥砂浆找平。
表观 干净,无油漆染料胶粘物、油脂、腊等残余物 ①对表面附着物,油漆、染料、胶粘物、油脂、腊、脱膜剂等残余物必须进行清除。②可用角磨机或喷灯炭化的方式彻底去除。
表面裂缝 细小裂缝(发丝缝) ①采用适合的界面处理剂封闭进行处理。②用专用金属贴带,粘帖在裂缝上。
裂缝宽度≤1mm 用切割机沿缝口切出1-1.5cm深/1cm宽的槽口;在裂缝垂直方向切同样深度、宽度,长度为8cm的槽口,放入铁钉或钢条(在裂缝处平分),每条垂直槽口的相隔距离在15-20cm之间;清除灰尘后,填充双组份环氧或聚脂修补胶,刮平。
表面密实度 表面孔隙少,
但有一定吸收性
①用钢刷刷清至坚实基层,仔细清除起砂、污物和疏松的部位。②将整个地面用打磨机打磨一遍,使浮砂层脱离地基。
墙与地接缝 连接直线不弯曲,
阴阳角90°
①墙地接缝往往不成一条直线,如需将地板卷曲上墙作为地脚线:①将此部分墙面粉刷层剔除,重新粉刷。②用7~9mm夹板作衬垫
建筑沉降缝 有合适、牢固的封口 ①征得设计师同意,用弹性材料做封口,以预防由于温差引起的地面水泥基材的伸和缩。②对沉降缝作单独处理,不铺贴地板。

三、对基层地面的处理

1、对基层地面的基本要求
       混凝土地面在铺装塑胶油之前,必须用砂浆C20提前30-40天找平,找平高度比地面设计高度低5mm。找平表面为光面。
       地面找平的平整度要求为每2 m内的高低误差不大于3 mm。
       混凝土及找平层必须充分干燥后才能安装塑胶油,一般需要30-40天后才能施工。
       找平层须有足够的承载力,不能有裂缝,空鼓和起砂等现象。
       基础地面干净、无油脂和脱摸剂等。
       一般先找平地面后装天花板及把墙面所有工程完成后再安装地板。
       地脚线在地板安装完成后施工,施工中注意保护装好的塑胶地面。
       塑胶与其他地面连接的地方,其他地面须先安装并做好接边的处理,保证连接平滑。
2、基层表面界面剂的处理

       在施工自流平前地面需用界面处理剂(俗称底油)处理。界面处理剂按厂家的要求把处理剂稀释,稀释后用滚筒在地面上涂布。按先横后竖的方向把地面处理剂均匀地涂在地面上。要保证涂抹均匀,不留间隙。对高吸收性的地面需涂两遍。涂好处理剂后根据不同厂家产品性能的不同,等待一定时间  即可进行上面自流平水泥的施工。
       水泥表面处理剂能增大自流平水泥与地面的粘结力,防止自流平水泥的脱壳和开裂。
四、自流平施工工艺(常规工艺)

a.自流平的作用
       使用自流平水泥是保证卷材类地板施工质量和装修效果的最基本保证。
       由于其重要性,必须严格按照施工工艺施工。

b.施工前的准备:

       在自流平水泥施工前,必须用对基础地面进行处理。
       清除地面的杂质,浮尘和砂粒。
       把局部高起较多的地平磨平。
       打磨后扫掉灰尘。
c.自流平:

       准备一个足够大的桶,严格按照自流平厂家的水灰比加入水,用电动搅拌器把自流平彻底搅拌。搅拌分两次进行,通常第一次搅拌约5—7分钟,中间需停顿2--3分钟,让其发生反应,之后再搅拌约3分钟。搅拌需彻底,不可有块状或干粉出现。搅拌好的自流平水泥须呈流体状。
按厂方规定加入一定比例的界面剂,使自流平成为高强状态。

       搅拌好的自流平尽量在半个小时之内使用。把自流平水泥倒在地面上,用带齿的刮板把自流平刮开,根据要求的厚度刮到不同大小的面积(最小不小于2MM厚)。
       待其自然流平后用带齿的放气滚筒在上面纵横滚动,放出其中的气体,防止起泡。需特别注意自流平水泥搭接处的平整。
       根据现象不同的温度,湿度和通风情况,自流平水泥需8—24小时后方能彻底干透,干透前不可进行下一步的施工。
       在粘贴地板前,最好用打磨机打磨自流平,打磨后把灰尘清理干净。
五、卷材地板的预铺设
a.地板的铺设:

       做好铺设计划。在每间房间的图纸和平面图上卷材色号和省料的布局。
       注意不要在同一个房间内使用不同批号材料。
       尽量避免十字接缝。
       尽可能保证电,水和运输工具的使用。
b.画线与下料:

       将卷材铺在地上,依照要求的长度(包括预留富余部分)切割卷材。把长端靠墙或地角线,让另一端靠在另一边墙上,用画线器在卷材上画出墙型,依画线切割材料,清除切去的边料。
       把地板推靠墙,沿地板另一长边用笔在地面上纵向画线,在卷材与地面接边处画一十字线。
       沿着第一条铅笔线把卷材平放地面两条交叉之间的距离可以设定在长画线器上。
       用设定好的长画线器在卷材顶端画线并切割。
六、卷材地板的粘帖
a.粘接:

       将卷材的一半卷起,开始在地面上胶水。注意每次的涂布面积不超过单块卷材面积的一半。
       盖上地板,用专用滚压机反复压实。滚压时先横向后纵向滚压,将地板下的残余气体挤出。
       另外一半做法同上。
       铺设第二列地板时,要保持地板的方向一致。相邻地板铺设是要重叠15mm,然后用画线器画线并切割。
       为使接缝密封,在上胶水前要清除地面和卷材背面的灰尘和碎料,并在接缝间留出一张明信片厚度的缝以方便开缝。
七、卷材地板的接缝连接及密封处理方式

       地板接缝可以用热焊接的方法保证完全防水。
       地板的焊接:
       焊接最好在粘接好的第二天进行。
       用手工开缝器或电动开缝器开缝。
       开缝的宽度不能超过3.5毫米,深度不能超过2.5毫米。
       焊接温度须设置为350---400度。
       在移动焊枪前把焊枪在接缝中压几秒钟。
       焊接速度应在1.5—2.5米/秒之间。
       焊条焊接之后,马上用附加刀片进行第一次焊条修整。
       在焊条完全冷却后,用弯口刀进行第二次焊条修整和修平。
八、卷材地板翻卷上墙及收边的处理方式

       采用120毫米的PVC地板直接上墙,在墙体直角处使用专用配套的垫高条进行弧线处理。
墙面符合以上标准的条件下,可采取地板靠墙留2—3mm宽缝隙即可,然后打弹性防水硅胶(如果用量较大的情况下可制定同色硅胶,会更加完美)。

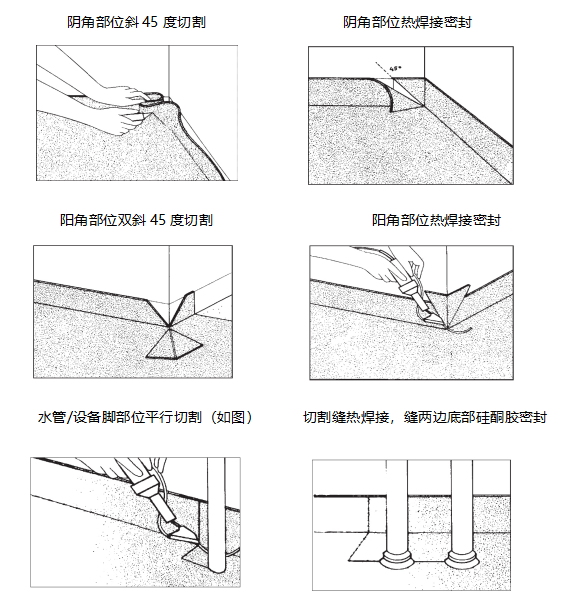

九、卷材地板三维连接结构及密封处理方式

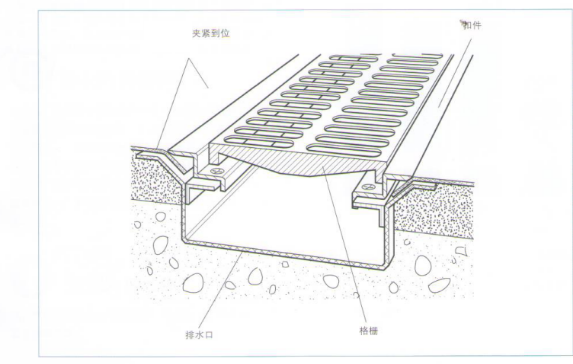

十、细节地漏处理方式
十一、条形地沟与地板过度处理方式
十二、地板与楼梯踏步的收边处理
对水泥基础楼梯的要求:
       如果是水泥基础的楼梯踏板(在上面可以铺贴地板)要求踏步平面立面一定要平整光滑,高度保持阴阳角的平直不能有半点弯曲(阴阳直角度标准:1.5米长不能有1㎜的弯曲度),所有阴角不能有圆角存在。
对钢板基础楼梯的要求:

       如果是钢板基础,同样要求钢板平面及立面平整(不能存在凹凸)要光滑,更不能采用皱纹凹凸钢板。阴阳角的直度标准与上条相同,不能有电焊花高于平面。
处理工艺:

       在符合以上标准的条件下地板与楼梯踏步应垂直相拼与楼梯踏步交界处最好是预留2㎜宽的缝隙再采用同色防水硅胶封口。
十三、施工注意事项

       基层表面有不易去处污物,采用磨光、喷灯炭化、防污染胶带等方法处理。
       使用齿距在5mm以下的刮胶板,大齿间距使粘结面积降低,地板表面易出现条纹形状。在粗糙的基层上,刮刀齿会磨损齿高降低。为保持涂布量一定,应进行刮板更换或者对挫齿进行修理。
       铺贴地板后,要用压辊全面压着,除去粘贴时存留的空气,扩大粘结面积。

a.施工后的养生

       重视施工后的养生工序:在粘结剂固化发挥有效的粘结力之前,避免急剧的温度变化和负荷变化。
       新建筑物内部呈多湿状态,室温下降会结露,露水含有大量碱性成份,比普通水的影响还恶劣,地板会因此与基层剥离甚至变色。应注意通风,保持一定的室内温度。
       施工完毕24小时内因粘合剂还未完全固化,不能抑制地板材料的伸缩变化。而日光直射、室内温度变化、冷暖气等因素直接影响地板尺寸的变化。因此在这段期间内,地板不得受热,也不得重物通行和清洗。
b.有关地面污染的注意事项

       编写工期表交甲方审定,由甲方协调避免施工交叉污染。
       基层被油、涂料等污染后,会引起粘结不良或染色现象。
       注意隔断工程中因钻孔而损坏地板。
       移动物品时要小心,避免划伤地板表面。
       烟头会对损害地板,禁止乱扔烟头,用脚踏灭烟头等行为。
       在进行各种施工清洁时,使用的草酸或漂白剂注意不要滴在地板表面,否则,会造成地板变色。同时,除污不得使用丙酮,涂料等强性溶剂。
       溶剂、油漆、黑橡胶等物质要避免与地板表面接触污染。
